Brněnská přehrada bude mít novou 22 tunovou pojistku z Dukovan

JE Dukovany
pondělí 8.5.2017

Ilustrační foto
Autor: Petr Sázavský

Poprvé od roku 1941, kdy byla uvedena do provozu vodní elektrárna v Brně – Kníničkách, prochází celkovou rekonstrukcí systém rychlouzávěru, který je mechanickou pojistkou hráze. Rychlouzávěr zajišťuje mechanické uzavření vodního přivaděče na turbínu při jeho plném průtoku a musí odolat plnému tlaku vody v brněnské přehradě. Nový 22 tun těžký rychlouzávěr vyrábí společnost ČEZ Energovervis ve výrobní hale u Jaderné elektrárny Dukovany. Celkové náklady na rekonstrukci si vyžádali přes 10 mil korun.

Výroba nového zařízení začala v říjnu loňského roku a v listopadu byl vyzvednut původní 35 tunový rychlouzávěr, který byl po 70 letech provozu ve stavu, který neumožňoval jeho další použití.

uzávěr

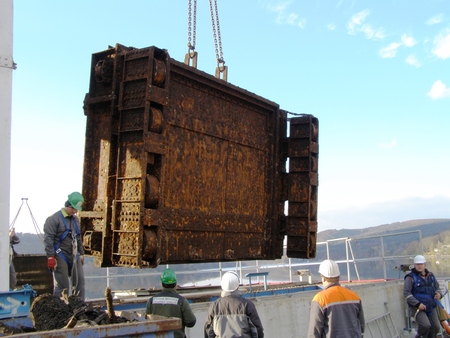

Původní rychlouzávěr - stav po 70 letech, Foto: JE Dukovany

„Vzhledem ke stáří zařízení bylo nutné vyměnit mnoho klíčových komponentů. Museli jsme provést rekonstrukci rychlouzávěru i celého ovládacího hydraulického systému najednou. Konstrukční část byla proto asi tou nejzajímavější oblastí projektu. Zde jsme dokázali, že umíme nejen vyrobit speciální zařízení, ale také vyvinout originální technická řešení“, sdělil Pavel Sirový, specialista realizace projektu ČEZ Energoservis.

uzávěr

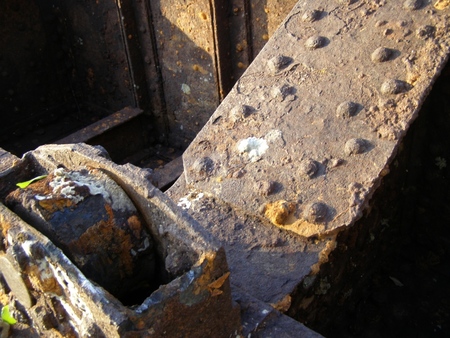

Původní rychlouzávěr - vytažení, Foto: JE Dukovany

Náročnost výroby spočívala v dodržení přesnosti při vyrobení tabule o velikosti 3,9x5,9x1,8m (výška x šířka x tloušťka) s uložením do šachty s maximální tolerancí do 5 mm. Celý kus je vyroben ze dvou segmentů, které byly před samotným transportem smontovány.

Rekonstrukcí prošel také hydraulický systém ovládání, kolejnice pro vedení rychlouzávěru, mechanické konstrukce včetně betonových injektáží. Mezi speciálně navržená řešení patří například systém tlumení při dosednutí nebo způsob těsnění, u kterého byl zvolen původní způsob pomocí dubových hranolů.

uzávěr

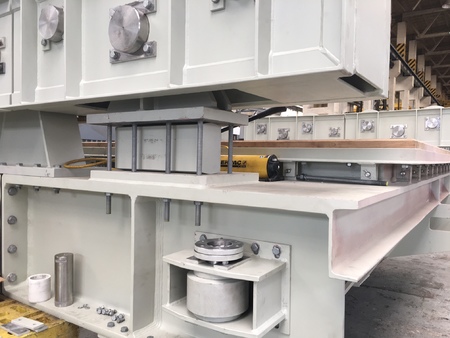

Nový rycholouzávěr, Foto: JE Dukovany

Zlomovým bodem celé rekonstrukce je instalace nového rychlouzávěru přímo do šachty. Transport s rychlouzávěrem vyrazí ve středu 10. května v brzkých ranních hodinách z Dukovan k hrázi brněnské přehrady kam podle předpokladů dorazí cca v 8 hodin.

Z důvodu omezení maximální nosnosti hráze na 15 tun musí celá montáž probíhat mimo její stavební část za pomocí druhého největšího jeřábu, který je v České republice k sehnání.Montáž si vyžádá úplné uzavření hráze.

uzávěr

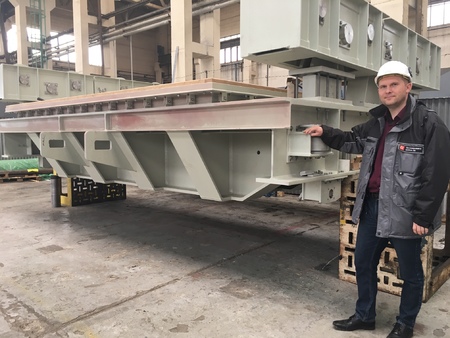

Nový rychlouzávěr, Foto: JE Dukovany

Vodní elektrárna provozovaná společností ČEZ Obnovitelné zdroje ročně vyrobí zhruba 7 milionů kWh elektřiny, což znamená pokrytí celoroční spotřeby necelých tří tisícovek jihomoravských domácností. Vodní turbína o instalovaném výkonu 3,1 MW by po nezbytných zkouškách měla začít opět vyrábět elektřinu pro část Brna a okolí od července 2017.

TOP
oncomed manufacturing a.s. nabízí práci na pozici Operátor/chemik v obci Brno

Operátor/chemik

oncomed manufacturing a.s. Brno nabízí volné pracovní místo na plný úvazek (HPP). ➤ Jsme farmaceutická společnost se sídlem v Brně-Řečkovicích. Jsme součástí německé skupiny medac a již 14 let se zabýváme výrobou léčivých…

Byl článek zajímavý?

Udělte článku hvězdičky, abychom věděli, co rádi čtete. Čím více hvězdiček, tím lépe.

Reklama
